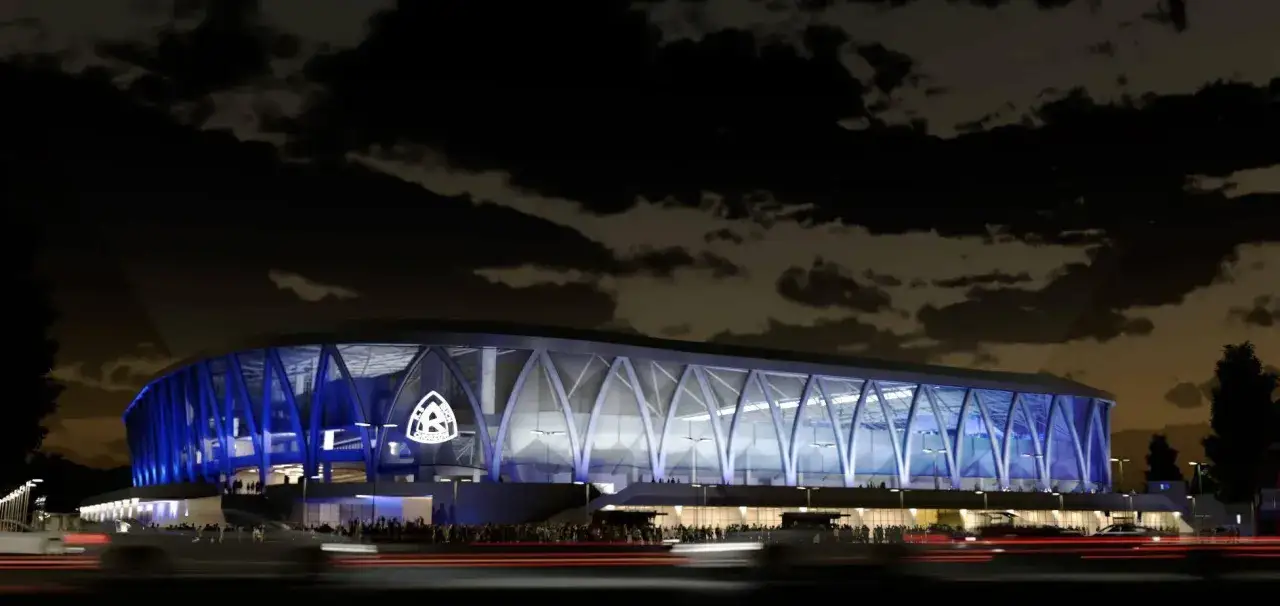

Nowy stadion Ruchu Chorzów przestał być mglistą obietnicą, a stał się inwestycją z konkretnym harmonogramem, etapami i źródłami finansowania. W tym tekście porządkuję to, co dziś jest pewne: na jakim etapie jest projekt, jak ma wyglądać obiekt przy Cichej 6, ile może kosztować i kiedy realnie może wrócić tam liga. Dorzucam też kontekst dla kibiców, bo najważniejsze pytanie brzmi nie tylko „czy stadion powstanie”, ale przede wszystkim „w jakiej wersji i kiedy”.
Najważniejsze fakty o stadionie przy Cichej 6
- 20 lutego 2026 roku uruchomiono przetarg w formule „zaprojektuj i wybuduj”.
- Oferty w postępowaniu można było składać do 24 marca 2026 roku.
- Docelowa pojemność nowej areny ma wynosić około 22 tys. miejsc.
- Pierwszym etapem ma być trybuna główna, z przestrzeniami komercyjnymi.
- Ruch nadal gra na Stadionie Śląskim, więc budowa musi iść bez zatrzymywania rozgrywek.
- Pełny termin zakończenia całej inwestycji wciąż zależy od projektu i finansowania.
Co dziś naprawdę ruszyło przy Cichej 6
Najważniejsza zmiana jest prosta: temat przestał żyć wyłącznie w formie wizualizacji i deklaracji, a wszedł w tryb formalnej realizacji. Według Urzędu Miasta Chorzów 20 lutego 2026 roku ruszył przetarg na nowy stadion w formule „zaprojektuj i wybuduj”, czyli takiej, w której jeden wykonawca odpowiada zarówno za projekt, jak i za późniejsze wykonanie robót.
To detal, który ma ogromne znaczenie praktyczne. W takim modelu miasto nie rozdziela projektu od budowy, więc łatwiej pilnować spójności dokumentacji, terminów i odpowiedzialności. W sprawach stadionowych to często różnica między kolejną prezentacją a rzeczywistym wejściem na plac budowy.
Równocześnie trzeba pamiętać, że sama procedura przetargowa nie oznacza jeszcze wbicia pierwszej łopaty. Oznacza jednak, że inwestycja weszła w etap, na którym da się już sprawdzać ceny, warunki techniczne i realne możliwości wykonania całego obiektu. To właśnie dlatego tak ważne jest, co wynika z koncepcji architektonicznej i finansowania, a o tym za chwilę.

Jak ma wyglądać nowa arena i dlaczego projekt etapowy ma sens
Nowy obiekt ma być budowany etapami, a to podejście jest rozsądniejsze, niż wygląda na pierwszy rzut oka. Jak podała PAP, koncepcja zakłada stadion z zadaszonymi trybunami o pojemności około 22 tys. widzów, a pierwsza ma powstać trybuna główna. Z perspektywy funkcjonalnej to dobry start, bo właśnie tam najłatwiej połączyć sport, logistykę i przychody komercyjne.
| Parametr | Założenie | Znaczenie dla projektu |
|---|---|---|
| Pojemność docelowa | Około 22 tys. miejsc | Obiekt ma być większy niż stara Cicha, ale nadal dopasowany do realiów frekwencji i miasta. |
| Pierwszy etap | Trybuna główna | To najszybsza droga do uruchomienia stadionu w częściowym, ale już funkcjonalnym wariancie. |
| Układ boiska | Obrót osi o 90 stopni | Nowy rozkład ma lepiej wykorzystać działkę i uporządkować bryłę obiektu. |
| Komercja | Loże, skyboxy, restauracja, siłownia i inne punkty | Stadion ma żyć także poza dniami meczowymi, co poprawia jego ekonomię. |
Warto tu doprecyzować jeden termin: skyboxy to zamknięte, prywatne loże dla małych grup gości i sponsorów. To nie jest ozdoba dla samej ozdoby, tylko źródło przychodu, które przy nowoczesnych stadionach często decyduje o tym, czy obiekt jest tylko kosztowną areną, czy miejscem zdolnym samemu zarabiać na utrzymanie.
Ja patrzę na ten projekt właśnie przez pryzmat etapowania. Jeśli stadion ma powstawać w realnych warunkach budżetowych, to lepiej zbudować go sensownie po kolei, niż obiecać wszystko naraz i utknąć na lata. To prowadzi już prosto do pytania o pieniądze, bo bez nich nawet najlepsza koncepcja zostaje na papierze.
Ile może kosztować stadion i skąd mają płynąć pieniądze
Miasto oficjalnie podkreśla, że dokładny koszt będzie można policzyć dopiero po zamknięciu projektu wykonawczego. To uczciwe stanowisko, bo przy takich inwestycjach wahania cen materiałów, robocizny i technologii potrafią zmieniać końcową kwotę w sposób trudny do przewidzenia. Jednocześnie w publicznie dostępnych materiałach i lokalnych szacunkach przewija się dziś wartość około 408 mln zł.
Najważniejsze jest jednak nie samo hasło „drogo”, tylko struktura finansowania. Miasto liczy na połączenie własnych środków, kredytu bankowego i wsparcia zewnętrznego. To normalny model przy dużych stadionach, bo samorząd rzadko finansuje całość jedną pulą. W przypadku Chorzowa prezydent miasta otwarcie mówił też, że bez zewnętrznego wsparcia i zadłużenia taka inwestycja nie domknie się wyłącznie z budżetu bieżącego.
Ja zwracam uwagę przede wszystkim na jedną rzecz: starsze liczby z wcześniejszych wariantów projektu nie są dziś najbardziej miarodajne. Koncepcja ewoluowała, więc porównywanie każdego wcześniejszego planu 1:1 z obecną wersją tylko zaciemnia obraz. Dla czytelnika ważniejsze jest to, że dziś projekt ma już strukturę etapową, a nie jedną, jednorazową obietnicę bez pokrycia.
To z kolei wpływa bezpośrednio na sytuację drużyny, bo Ruch nie czeka biernie na finał inwestycji, tylko funkcjonuje w warunkach przejściowych.
Co to oznacza dla Ruchu i kibiców w praktyce
Najbardziej odczuwalna konsekwencja jest taka, że klub nadal gra poza własnym domem. Od czasu zamknięcia starego obiektu przy Cichej, które nastąpiło po problemach technicznych, Ruch korzysta z zaplecza Stadionu Śląskiego. To rozwiązanie daje drużynie duży obiekt i dobrą oprawę meczową, ale nie zastępuje własnej infrastruktury, zwłaszcza pod względem codziennych kosztów i kontroli nad przychodami.
Dla kibica ważne są trzy rzeczy. Po pierwsze, własny stadion to lepsza tożsamość i większa spójność całego dnia meczowego. Po drugie, etapowa budowa może oznaczać, że pierwszy powrót na Cichą nastąpi wcześniej niż pełne ukończenie inwestycji. Po trzecie, trybuna główna z funkcjami komercyjnymi ma dać klubowi realne źródło dochodu, a nie tylko ładną fasadę.
Jak informowała PAP, po wybudowaniu pierwszej trybuny piłkarze mają szansę wrócić na nową arenę jeszcze przed końcem całości prac, o ile nie pojawią się opóźnienia. To istotne, bo w praktyce oznacza, że stadion nie musi być „wszystko albo nic”. Może zacząć działać zanim powstanie ostatni fragment trybun.
Ja nie przeceniałbym jednak komfortu gry na obiekcie zastępczym. Stadion Śląski pomaga, ale dla klubu takiego jak Ruch własna infrastruktura oznacza większą kontrolę nad frekwencją, eventami, sponsoringiem i całym dniem meczowym. Właśnie dlatego temat stadionu to nie tylko kwestia prestiżu, ale też sportowej i finansowej stabilności.
Dlaczego harmonogram wciąż zostawia margines niepewności
Przy tej inwestycji najgorszym błędem byłoby traktowanie pierwszej wizualizacji jak gotowego planu oddania obiektu do użytku. Stadion tej skali nie zależy od jednego komunikatu. Zależy od przetargu, projektu wykonawczego, ceny, dostępności finansowania, harmonogramu robót i tego, czy wykonawca rzeczywiście wejdzie na plac budowy bez kolejnych przesunięć.
- Przetarg może zweryfikować koszt szybciej niż jakikolwiek komentarz polityczny.
- Projekt wykonawczy pokaże, czy koncepcję da się zrealizować bez drastycznych zmian.
- Finansowanie zewnętrzne nadal pozostaje ważne, bo bez niego inwestycja będzie dłuższa i bardziej obciążająca dla budżetu miasta.
- Etapowanie skraca drogę do częściowego otwarcia, ale nie usuwa ryzyka opóźnień w kolejnych fazach.
Na ten moment najuczciwsza odpowiedź brzmi: stadion ma już wyznaczony kierunek, ale nie ma jeszcze daty, którą dałoby się podać bez zastrzeżeń. Z mojego punktu widzenia właśnie to jest sedno tej historii. Nie chodzi o to, czy temat jest realny, tylko o to, że realność inwestycji dopiero teraz zaczyna być testowana przez procedury i liczby.
Dlatego ważne jest, by śledzić nie deklaracje, lecz konkretne kroki. I to właśnie one pokażą, czy Chorzów naprawdę wchodzi w etap budowy, czy jeszcze tylko porządkuje długą listę przygotowań.
Na co patrzeć w kolejnych miesiącach, żeby nie zgubić tempa inwestycji
Jeśli ktoś chce ocenić, czy projekt naprawdę idzie do przodu, powinien patrzeć na cztery elementy. Pierwszy to wynik przetargu i wybór wykonawcy. Drugi to tempo prac projektowych. Trzeci to decyzje budżetowe, które pokażą, czy miasto utrzymuje finansową konsekwencję. Czwarty to moment wejścia sprzętu budowlanego na teren przy Cichej 6.
- Wybór wykonawcy w przetargu.
- Zakres i jakość dokumentacji projektowej.
- Potwierdzenie finansowania dla pierwszego etapu.
- Rozpoczęcie robót przy trybunie głównej.
- Realny termin pierwszego meczu na nowej Cichej.
Właśnie te punkty są ważniejsze niż pojedyncze wizualizacje czy krótkie polityczne deklaracje. Jeśli pojawi się podpisana umowa i konkretna ekipa na placu budowy, wtedy temat przestanie być zapowiedzią, a stanie się inwestycją w ruchu. I to będzie moment, w którym kibice Ruchu będą mogli powiedzieć, że Cicha 6 naprawdę zaczęła wracać do życia.
