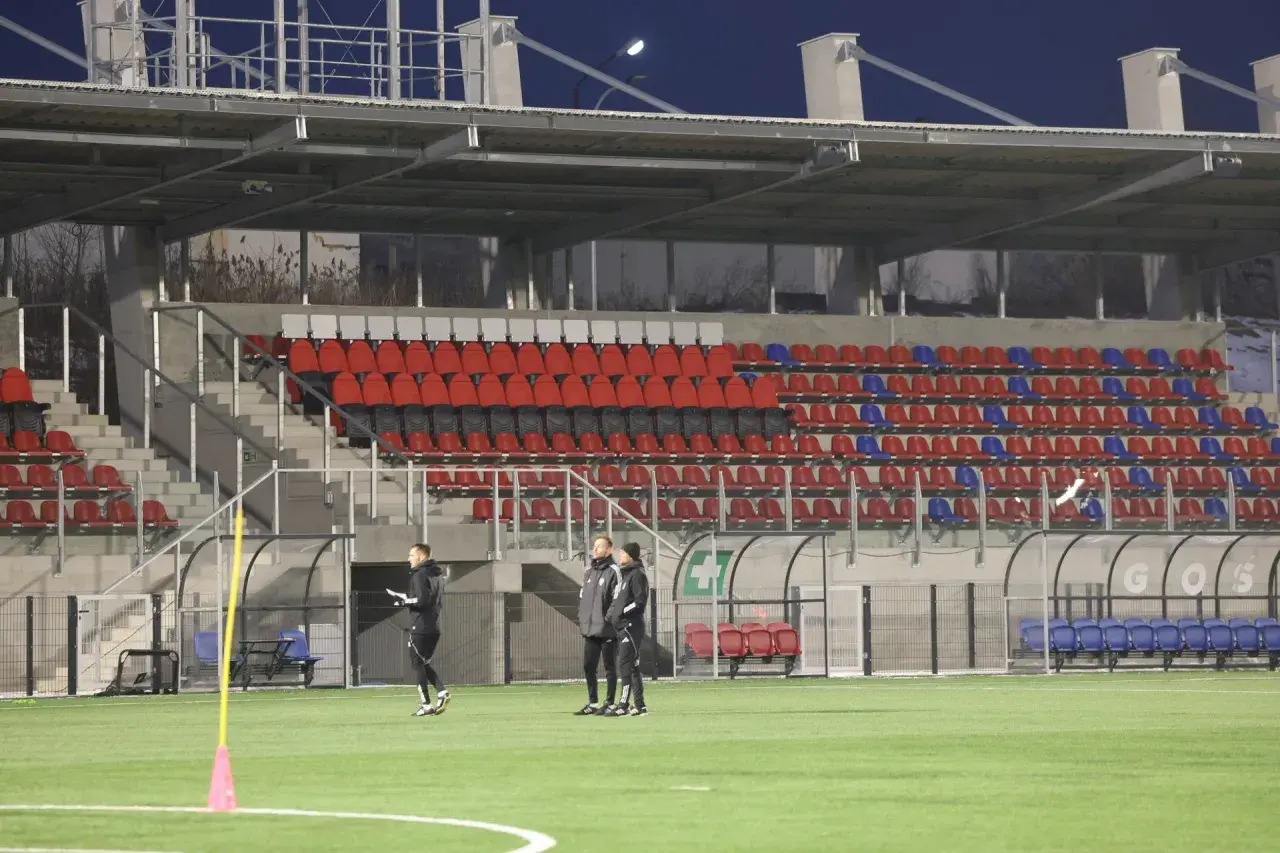

Nowy stadion Polonii Bytom nie jest wielką areną na pokaz, tylko kompaktowym obiektem zbudowanym pod realne potrzeby klubu, akademii i kibiców. W tym tekście pokazuję, jak wygląda inwestycja przy Piłkarskiej, co faktycznie w niej zrobiono, dlaczego postawiono na sztuczną murawę i co to oznacza dla rozwoju Polonii w 2026 roku. Patrzę na ten projekt jak na stadion, który ma przede wszystkim działać, a dopiero potem imponować formą.
Najważniejsze fakty o stadionie przy Piłkarskiej
- Obiekt powstał etapami i łączy funkcję stadionu meczowego z zapleczem treningowym oraz klubowym.
- Po zakończeniu drugiej trybuny stadion mieści ponad 2300 osób i ma pełne zadaszenie po stronie zachodniej.
- Syntetyczna murawa nie jest przypadkowa, tylko wynika z bardzo intensywnego wykorzystania przez akademię i pierwszą drużynę.
- Łączny koszt inwestycji to około 56 mln zł, licząc oba główne etapy budowy.
- Projekt od początku zakładał możliwość dalszej rozbudowy, jeśli klub będzie potrzebował wyższego standardu licencyjnego.
Skąd wziął się pomysł na obiekt przy Piłkarskiej
Z mojego punktu widzenia najciekawsze w tej historii jest to, że klub nie próbował za wszelką cenę ratować starego układu, tylko wybrał rozwiązanie bardziej praktyczne. Po fiasku wcześniejszych planów przebudowy stadionu im. Edwarda Szymkowiaka postawiono na nowy, kameralny obiekt obok dawnej areny, z myślą o akademii, pierwszej drużynie i codziennym użytkowaniu.
To była decyzja bardzo „stadionowa” w najlepszym znaczeniu tego słowa: zamiast wielkiej, kosztownej fasady dostajemy obiekt, który można rozbudowywać krok po kroku. Taki model ma sens zwłaszcza wtedy, gdy klub rośnie sportowo, ale nie chce zamrażać środków w inwestycji wykraczającej ponad aktualne potrzeby. Tę logikę najłatwiej widać w samym projekcie, bo jego układ jest podporządkowany funkcji, a nie efektowi wizualnemu.
W praktyce oznacza to stadion ustawiony blisko centrum sportowego życia Polonii, tuż przy kompleksie treningowym, bez rozbijania infrastruktury na kilka oddzielnych lokalizacji. Dzięki temu następny krok można już odczytywać przez pryzmat samej architektury.

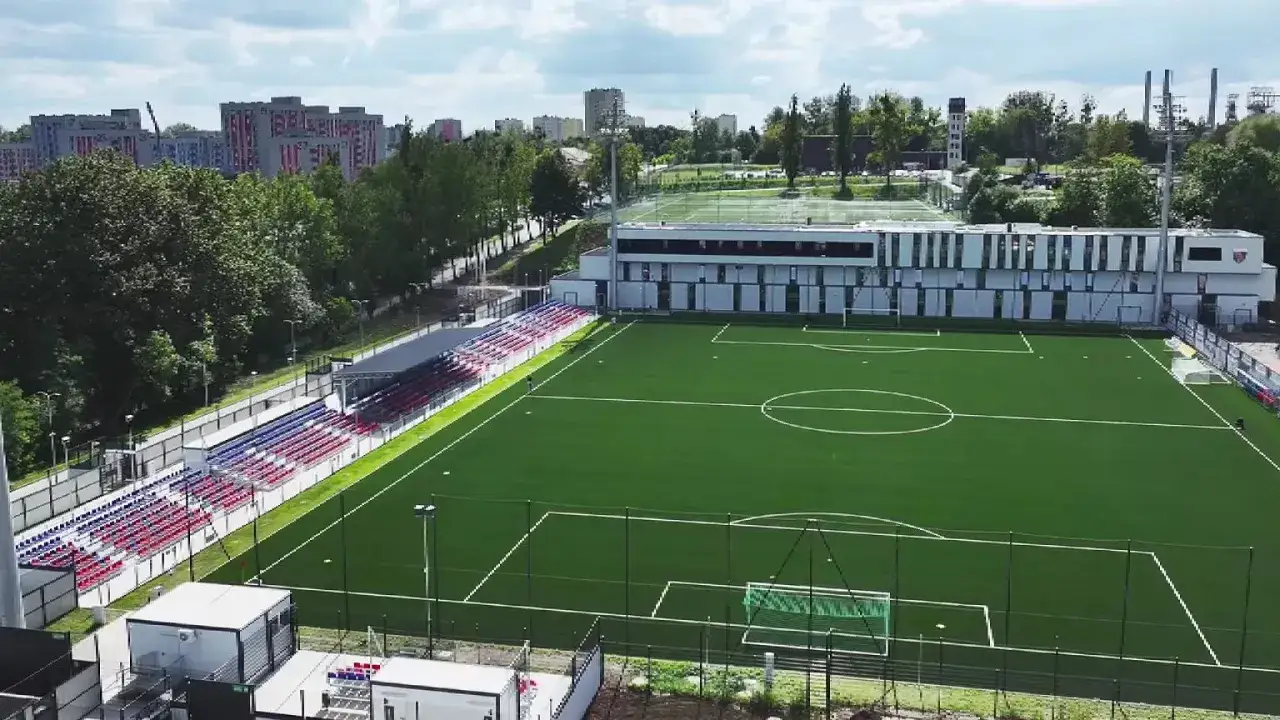

Jak wygląda obiekt przy Piłkarskiej
Projekt jest prosty, ale dobrze przemyślany. Boisko ustawiono na osi północ-południe, a całość domykają trybuny po stronie wschodniej i zachodniej oraz mniejszy sektor gości za północną bramką. Najbardziej „mocnym” elementem od strony wizualnej jest zachodnia trybuna: żelbetowa, solidna i w pełni zadaszona, czyli dokładnie taka, jakiej oczekuje się od nowoczesnego stadionu średniej wielkości.
| Element | Co daje w praktyce |
|---|---|
| Boisko na osi północ-południe | Standardowy układ, który dobrze sprawdza się przy całorocznym użytkowaniu i transmisjach. |
| Wschodnia trybuna | Historycznie pierwsza część obiektu, dziś nadal ważna dla układu stadionu i frekwencji. |
| Zachodnia trybuna | Najbardziej komfortowa część dla kibiców, z pełnym zadaszeniem i solidną konstrukcją. |
| Budynek klubowy od strony południowej | Zamknięcie bryły stadionu i jednocześnie zaplecze dla zawodników, akademii oraz administracji. |
| Cztery maszty oświetleniowe LED | Umożliwiają granie i treningi wieczorem, bez których współczesna infrastruktura nie działałaby sensownie. |
Dziś stadion mieści już ponad 2300 widzów, choć w dokumentacji projektowej początkowo przewijała się pojemność około 2220 miejsc. To dobry przykład, jak w sporcie liczy się nie sam jeden numer, tylko cały kontekst: etap inwestycji, sposób liczenia miejsc i to, w jakim momencie dana informacja była podawana. I właśnie dlatego sztuczna murawa nie jest tu kompromisem z przypadku, tylko elementem całej koncepcji.
Dlaczego sztuczna murawa ma tu sens
Najbardziej praktyczna decyzja w całej inwestycji dotyczyła nawierzchni. Miasto Bytom podawało, że z infrastruktury korzysta blisko 400 młodych zawodników Akademii Piłkarskiej Polonii Bytom, więc boisko musiało wytrzymać bardzo duże obciążenie treningowe. W takim układzie trawa naturalna szybko stałaby się wąskim gardłem, a nie atutem.
Syntetyczna nawierzchnia rozwiązuje kilka problemów naraz. Po pierwsze, pozwala korzystać z boiska niemal bez przerw przez cały rok. Po drugie, ogranicza koszty i czas pielęgnacji. Po trzecie, dobrze znosi warunki, w których naturalna murawa zimą i późną jesienią po prostu nie daje rady. W praktyce oznacza to mniej przestojów, mniej kolizji między treningami i większą przewidywalność planu zajęć.
- Większa dostępność - boisko nie musi odpoczywać przez długie tygodnie po każdym cyklu użytkowania.
- Niższe koszty utrzymania - pielęgnacja jest prostsza i mniej kapitałochłonna niż przy murawie naturalnej.
- Stabilność dla akademii - kilkaset dzieci i juniorów potrzebuje infrastruktury, która nie „wyłącza się” po dwóch mocniejszych dniach.
- Lepsza organizacja meczów i treningów - przy takiej skali użytkowania łatwiej układać grafik bez konfliktów.
Jest też druga strona medalu. Sztuczna murawa świetnie działa w modelu akademijno-treningowym, ale nie wszędzie będzie ostatecznym rozwiązaniem dla klubu, który myśli o bardzo wysokich wymaganiach sportowych. To wybór sensowny dziś, ale niezamykający drzwi do zmian w przyszłości. Żeby zobaczyć, jak bardzo ten projekt był od początku planowany etapami, trzeba przejść przez sam harmonogram budowy.
Jak przebiegała budowa etapami
Cała inwestycja była prowadzona tak, by stadion mógł działać zanim domknie się całość projektu. To rozsądne podejście, bo klub nie został pozbawiony infrastruktury na kilka lat, tylko dostawał kolejne elementy w miarę postępów prac. Jak podaje Stadiony.net, łączny koszt przedsięwzięcia zamknął się w okolicach 56 mln zł, a sam proces rozciągnięto na dwa główne etapy.
| Etap | Zakres prac | Najważniejszy efekt | Orientacyjny koszt |
|---|---|---|---|
| I etap | Boisko, wschodnia trybuna, budynek klubowy | Uruchomienie stadionu i pierwsze mecze | 30,478 mln zł |
| II etap | Zachodnia trybuna, wykończenie i wyposażenie budynku | Pełniejsze domknięcie obiektu i wzrost komfortu | nieco poniżej 26 mln zł |
| Inauguracja boiska | Pierwsze treningi i pierwszy mecz na nowym obiekcie | Stadion zaczął realnie służyć klubowi jeszcze przed finałem inwestycji | bez dodatkowego etapu budowy |
W kalendarzu najważniejsze daty są łatwe do uporządkowania: prace ruszyły w 2022 roku, pierwsze treningi odbyły się w sierpniu 2023 roku, inauguracja meczu nastąpiła we wrześniu 2023 roku, a druga trybuna została oddana do użytku w lutym 2026 roku. To ważne, bo pokazuje, że stadion nie był projektem „na papierze” czekającym na idealny moment, tylko inwestycją, którą oddawano do użytku wraz z rozwojem klubu. Skoro stadion już działa, najważniejsze staje się to, jak korzystają z niego kibice i akademia.
Co ta inwestycja zmienia dla kibiców i akademii
Ja widzę tu dwa równoległe efekty. Pierwszy dotyczy komfortu kibiców: pełniejsze zadaszenie, lepsza widoczność, bardziej uporządkowany układ wejść i wyjść oraz zwyczajnie nowocześniejszy standard dnia meczowego. Drugi jest ważniejszy z punktu widzenia klubu: akademia, seniorzy, administracja i zaplecze sportowe wreszcie funkcjonują w jednym, spójnym środowisku.
W praktyce stadion przy Piłkarskiej jest czymś więcej niż miejscem rozgrywania spotkań. Mieszczą się tu szatnie, siłownia, gabinet odnowy biologicznej, sala konferencyjna, pomieszczenia administracyjne i przestrzenie wspierające codzienną pracę klubu. To właśnie takie elementy decydują, czy obiekt jest tylko „ładny”, czy naprawdę użyteczny.
- Dla kibiców - lepsze warunki oglądania meczu i bardziej przewidywalna organizacja wejścia na stadion.
- Dla młodzieży - infrastruktura treningowa bez ciągłego „okienka serwisowego”, które zabiera czas z boiska.
- Dla pierwszej drużyny - stabilna baza do pracy, zamiast tymczasowego rozwiązania.
- Dla miasta - kolejny obiekt, który porządkuje sportową mapę Bytomia i wzmacnia lokalną tożsamość.
To prowadzi do ostatniego pytania: czy to już pełna wersja stadionu, czy dopiero dobry punkt wyjścia do dalszych zmian?
Co warto obserwować po oddaniu drugiej trybuny
Gdybym miał wskazać jeden kierunek na kolejne lata, powiedziałbym: nie tyle rozbudowę dla samej rozbudowy, ile dopasowanie stadionu do ambicji sportowych Polonii. W planach pojawia się myślenie o dalszym zwiększaniu pojemności, przygotowaniu dodatkowej dokumentacji funkcjonalno-użytkowej oraz potencjalnym ogrzewaniu murawy. To nadal brzmi jak etap koncepcyjny, a nie gotowy, ogłoszony projekt, więc warto zachować tu ostrożność.
Najrozsądniejsze jest jednak to, że obiekt od początku projektowano z myślą o rozwijaniu, a nie o zamykaniu tematu. Dzięki temu stadion przy Piłkarskiej nie jest ślepą uliczką, tylko bazą, którą można dopasować do kolejnych awansów, wymagań licencyjnych i większych oczekiwań kibiców. Jeśli Polonia utrzyma sportowe tempo, właśnie ta elastyczność okaże się największą wartością całej inwestycji.
